箱式變電站安裝完成后的驗收是確保其安全、穩定運行的關鍵環節,需從外觀、電氣性能、功能運行等多維度全面檢查,具體驗收流程和要點如下:

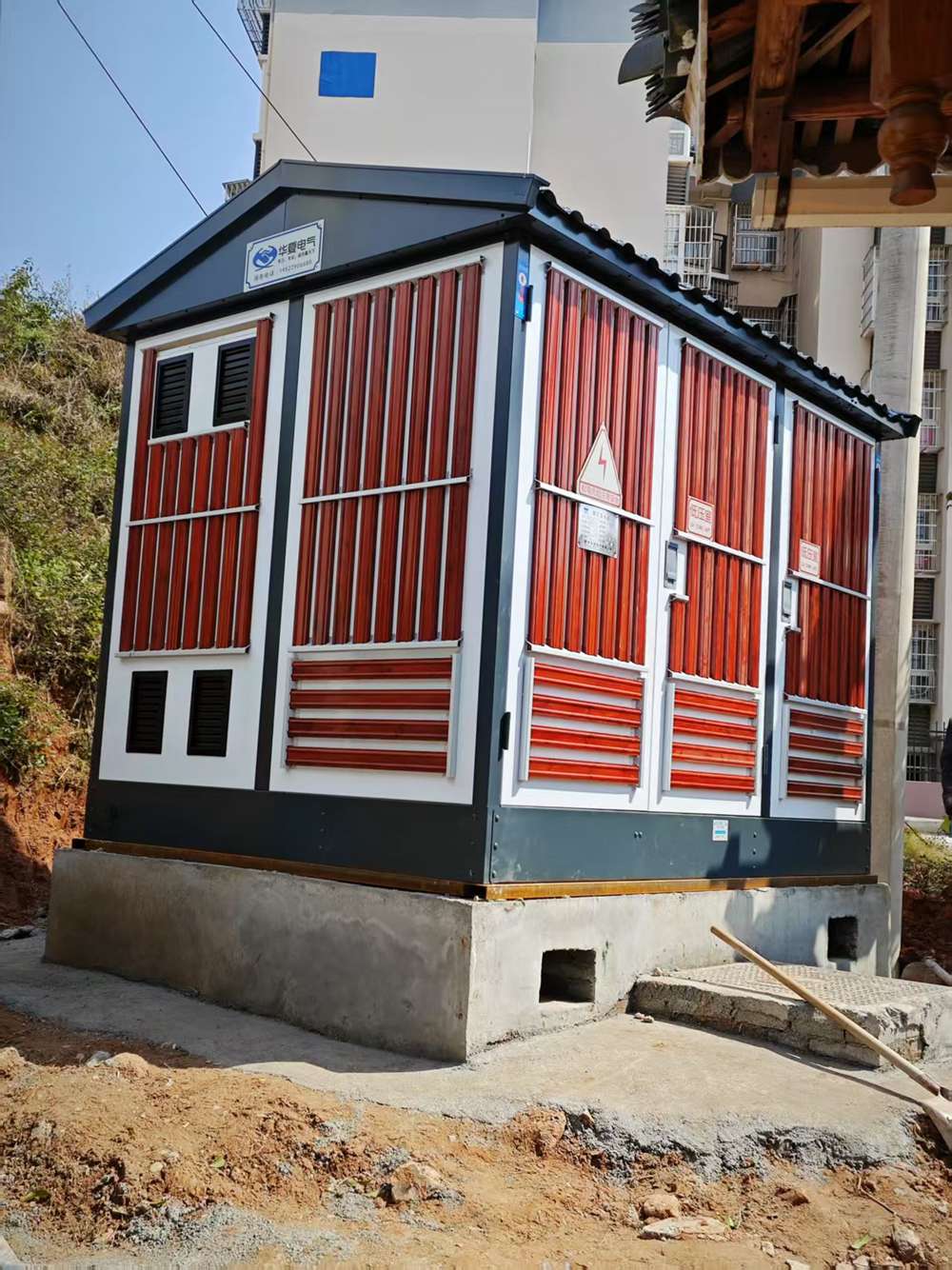

一、外觀與基礎驗收
箱體檢查
箱體無變形、銹蝕、破損,漆面均勻完好,標識清晰(如型號、電壓等級、警示標志等)。
箱門、蓋板關閉嚴密,門鎖靈活,密封膠條完好,無滲水、漏雨痕跡(可模擬雨天測試或檢查排水孔是否通暢)。
通風窗、百葉窗無遮擋,防小動物網(網孔≤10mm)安裝牢固,無破損。
基礎與固定驗收
基礎表面平整,無裂縫、沉降,與箱體間隙用防火泥或密封材料封堵嚴密。
箱體通過膨脹螺栓與基礎固定牢固,螺栓無松動、銹蝕,數量符合規范(每側不少于 2 個)。
基礎高出地面 10-30cm,周邊排水坡度合理,無積水。
二、電氣連接與接地系統驗收
電纜與接線檢查
高低壓電纜敷設規范,穿管處有防水密封圈,終端頭制作平整、絕緣層完好,無破損或裂紋。
接線端子緊固,無松動、過熱痕跡(如發黑、氧化),相位標識清晰且正確(用相序表核對)。
低壓側母線排間距符合安全距離,絕緣護套完好,連接處涂抹導電膏,無裸露導體。
接地系統測試
箱體外殼、變壓器中性點、避雷器、高壓柜等接地端子均可靠接地,接地線路無纏繞、破損。
用接地電阻測試儀測量接地電阻,應≤4Ω(特殊環境按設計要求),且多次測量結果穩定。
三、設備性能與絕緣測試
變壓器檢查
油浸式變壓器油位正常、無滲漏,油色透明(無渾濁、發黑);干式變壓器絕緣外套清潔,無破損。
測量變壓器高低壓側絕緣電阻:10kV 側≥1000MΩ,低壓側≥500MΩ(用 2500V 搖表,環境溫度 20℃時)。
分接開關檔位正確,切換靈活,檔位指示與實際一致。
高低壓柜測試
高壓斷路器、負荷開關分合閘動作靈活,輔助觸點接觸良好,操作機構無卡澀。
低壓斷路器過載、短路保護動作值符合設計,漏電保護器動作靈敏(測試按鈕可觸發跳閘)。
高低壓側各回路絕緣電阻:高壓側≥1000MΩ,低壓側≥10MΩ(用 500V 搖表),相間、對地絕緣均合格。
四、功能調試與試運行驗收
功能測試
模擬高壓側送電,檢查低壓側出線電壓、電流是否正常,計量?jī)x表顯示準確(與標準表對比誤差≤1%)。
測試保護裝置:如過流、速斷、零序保護等,模擬故障時應能可靠跳閘,動作時間符合設定值。
散熱系統:風扇、溫控器工作正常,當變壓器溫度達到設定值時,風扇自動啟動,溫度下降后停止。
試運行驗收
帶額定負荷連續試運行 24 小時,期間檢查:
箱體及設備無異常聲響、異味、振動;
各連接點、開關、變壓器溫升不超過規范(如變壓器頂層油溫≤85℃);
儀表指示穩定,無電壓波動、電流異?,F(xiàn)象。
五、資料與文檔驗收
驗收時需提供完整資料,包括:設備出廠合格證、說明書、試驗報告;安裝記錄(如基礎尺寸、接地電阻值);絕緣測試、保護調試記錄;電纜敷設圖紙、接線圖等。
資料需簽章齊全,數據與實際測試結果一致,可追溯安裝及調試過程。
驗收合格后,需簽署驗收?qǐng)?bào)告,明確責任方及整改項(若有)。只有全部項目達標,箱式變電站方可正式投入運行,后續還需按規范定期進行維護校驗。
